ادارة الوقت - تسلسل الأنشطة sequence activities - Time Management
-
في هذا الدرس بنحكي عن تسلسل الانشطه التي تم تحديها في عملية نتعريف الانشطة في خطة ادارة الوقت، وهي عملية تحديد وتوثيق العلاقات بين جميع انشطة المشروع بحيث يتم عمل تسلسل لكل من النشاطات activities والمعالم milestones بالاعتماد على العلاقات المنطقيه، وذلك للعمل على انجاز العمل المطلوب.
تقع هذه العملية في :
مجموعة العمليه Process Group : التخطيط Planning
مساحة المعرفه Knowledge Area : ادارة الوقت Time Management
تعريف عملية تسلسل الانشطة sequence activities :
حكينا سابقا ان يتم تحديد الانشطة في عملية تعريف الانشطة وحكينا ان يجب ان تكون النشاطات ضمن مستوى كافي لعمل التقدير estimate ، الجدوله schedule ، المراقبه Monitor ، التحكم control. بعد هذي العملية بتم عمل تسلسل للأنشطه والنتيجة هي network diagram ويشار اليها ايضا schedule network diagram

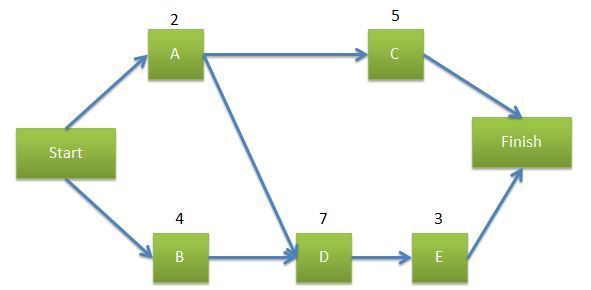

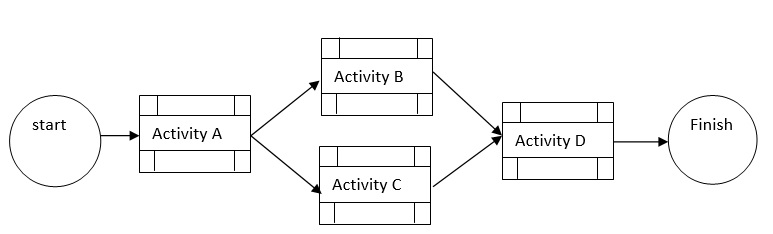

الشكل التالي يوضح شكل schedule network diagram
فوائد Project Schedule Network Diagram
- بيان الانشطة الخاصه بالمشروع من البداية الى النهايه Shows how the project tasks will flow from beginning to end
- توضيح كم من الوقت يحتاج المشروع عند وضع التوقيت عليها Proves how long the project will take to complete

طرق رسم مخطط الشبكه methods to draw network diagrams

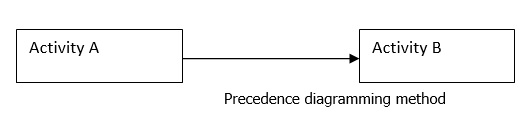

- طريقة رسم المخطط التتابعي precedence diagramming method (PDM)
- طريقة رسم المخطط بالاسهم arrow diagramming method (ADM)
- Graphical evaluation and review technique(GERT)
(precedence diagramming method (PDM) or activity - on - node (AON)) PDM





Graphical evaluation and review technique(GERT)

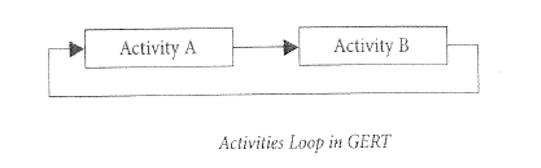

هي عباره عن طريقة حاسوبيه computer simulation technique تسمح بعمل تكرار بين النشاطات loops between activities، وتستخدم عندما يكون هناك نشاط يحتاج الى تصميم وتجريب.
- لا توجد مسارات بديلة alternative paths- يجب تنفيذ جميع الأنشطة
- لا توجد حلقات no loops- لا يمكن تكرار النشاط ، يجب إضافة النشاط المماثل التالي next similar activity has to be added
- لا توجد قرارات في الرسم التخطيطيno decisions in the diagram - لا يوجد خيارات no, and, or التي تساعد على اختيار المسار الصحيح
- لا يوجد تدرج no scaling- لا يمكن استبدال مجموعة مفصلة من الأنشطة بمهمة موجزة واحدة.
- ليس لدى GERT تلك القيود limitations. لكنه يأتي بتكلفة رسم تخطيطي أكثر تعقيدًا more sophisticated diagram.
اناع التبيعات(الاعتماديات) dependencies Type of
في عالم إدارة المشروع، تحدد التبعيات dependencies الترتيب الذي يجب أن تكتمل به الأنشطة المختلفة. عادة ما يتم توثيق هذه التبعيات كسمة نشاط activity attribute وتساعد في تسلسل الأنشطة sequencing the activities في مخطط شبكة جدول المشروع project schedule network diagram. أثناء التحضير لامتحان PMP ، من المهم معرفة الفرق بين انا التبيعات الاربعه وهي 1ك
التبعية الإلزامية mandatory dependency
هي هي التوابع المتأصله في طبيعة النشاط (Hard Logic) والتي "يجب must be" تنفيذها في وقت معين. عادة ما يكون مطلبًا من نوع ما تعتمد على طبيعة العمل مثل العقود contracts والقوانين laws وإجراءات الشركة company procedures والقيود المادية physical limitations وما إلى ذلك. مثل يجب التصميم قبل البناء you must design before you can construct او يجب ان يكون مطلوب في العقد required by the contract . عندما يتم تطوير تسلسل الأحداث لجوانب مختلفة من العملية ، يتم وضع التبعيات الإلزامية حيث يجب أن تحدث.
التبعية التقديرية discretionary dependency
هي تلك التي لا تقوم على "يجب have to" ، ولكن على "ينبغي should". عادة ما تستند هذه القرارات إلى أفضل الممارسات best practices والمعرفة التجارية business knowledge (طريقه المؤسسه باختيار العمل المطلوب انجازه، وضع تسلسل معين جديد على الرغم من وجود تسلسلات اخرى مقبوله، وتعتمد على الخبره السابقه) وما إلى ذلك. يتم وضعها على الرسم التخطيطي للمشروع project diagram حيث يرغب أعضاء الفريق في حدوثها. هذه الطريقه مهمه عندما يتم عمل تحليل لكيفية ضغط الجدول الزمني الخاص بالمشروع لتقليل فترة تنفيذ المشروع duration (fast track the project)
نظرًا لأن التبعيات التقديرية أكثر تعسفًا ، فيجب توثيقها بالكامل حتى يمكن الحفاظ على أسباب وضعها وإتاحتها أثناء المراجعات المستقبلية. مع تقدم المشروع والحاجة إلى تعديلات ، غالبًا ما تتم مراجعة التبعيات التقديرية للتعديلات المحتملة.
تبعيه خارجيه External Dependency
تشمل العلاقه بين انشطه المشروع والانشطة الغير متضمنه في المشروع. حيث تعتمد هذه التبعيه على رغبات desires او احتياجات needs الاطراف party من خارج outside المشروع (مثل الحكومات government ، المزودين suppliers )
تبعيه داخليه Internal Dependency
هذه التبعيه تعتمد على احتياجات المشروع needs on the project وقد يكون هناك بعض الاشياء التي يمكن التحكم بها عن طريق اعضاء الفريق
المسؤول عن تحديد التبعيه :
الاجباريه والتقديريه : اعضاء الفريق
الخارجيه والداخليه : مدير المشروع .(اي شخص يعمل مهام ادارة النشاطات في المشروع والتي قد تحتوي على فقط قائد الفريق ولكن قد تحتوي اي اشخاص يقوم بمهام الدعم والاداراه).
التقدم والتاخر Leads and lags

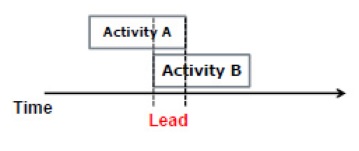

التقدم Leads
مصطلح يشير الى وجود نشاطات يمكن ان تبدا قبل ان تكون النشاطات السابقه Predecessor قد انتهت.
مثال: يمكن البدء بكتابة الكود قبل 5 ايام من نهاية التصميم.

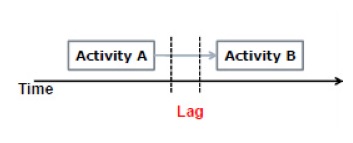

التاخر lags
مصطلح يشير الى وقت الانتظار waiting time الموجود بين النشاطات مثل: قد نحتاج الى 3 ايام بعد سكب pouring الخرسانه concrete قبل بناء اطار المنزل
- تساعد في تقدير الوقت المحدد للمشروع justify your time estimate
- مساعده في التخطيط aid in effectively planning والتحكم بالمشروع controlling the project
- معرفة الترابط بين جميع انشطة المشروع interdependence of all activities
- معرفة سير العمل workflow بحيث يمكن لاعضاء الفريق معرفة ماهي النشاطات التي ستنفذ وباي تسلسل.
- معرفة تقدم المشروع show project progress عندما يستخدم لمراقبة الجدول الزمني والتقارير when used for controlling the schedule and reporting
- activity list
- activity attributes
- milestone list
- risk register
حيث يمكن لتسلسل النشاطات ان تكشف reveal مخاطر جديده.
تقدير موارد النشاطات Estimate activity Resources
تقع هذه العملية في :
مجموعة العمليه Process Group : التخطيط Planning
مساحة المعرفه Knowledge Area : ادارة الوقت Time Management
هي عملية تقدير نوع وكميات الموارد في المشروع والتي تشمل على المعدات equipment والمواد material، الاشخاص People، الامدادت اللازمه لتنفيذ كل نشاط من الانشطه، حيث يتم تحديد نوع وكمية المصادر بعد تحديد تسلسل الانشطه، يجب ادارة الموارد بشكل جيد بطريقه تمنع حدوث اي مشاكل مستقبلا مثل نقص المصادرlack of resources
عملية تعريف المصادر تعرف ب resource requirements و resource breakdown structure (RBS) بحيث تحتوي على المصادر التي يحتاجها المشروع. وتكون منظمه حسب category والنوع type


تقدير مدة النشاط Estimate Activity Duration
تقع هذه العملية في :
مجموعة العمليه Process Group : التخطيط Planning
مساحة المعرفه Knowledge Area : ادارة الوقت Time Management
بعد تعريف وتحديد تسلسل النشاطات وتحديد اناع وكميات المصادر المطلوبه لاي نشاط تاتي المرحله التالية وهي تحديد مدة النشاط (كم الوقت الذي يحتاجه كل نشاط حتى ينجز باستخدام الموارد المتاحه)
من هم المعنين بالتقدير: هم الاشخاص الذين سيقومون بالعمل وفي العاده يكونو اعضاء الفريق. ويكونو الاشخاض الاكثر درايه وعلما حول العمل المطلوب انجازه. وعادتا يتم ذلك في مرحلة التخطيط.
مثال :

- قائمة النشاطات activity list
- خصائص النشاطات activity attributes
- متطلبات مصادر النشاطات activity resource requirements
- resource calendar
- resource breakdown structure (RBS)
- اصول العملية التنظميه organizational process assets مثل المعلومات التاريخيه historical data، الدروس المستفاده حول مدة النشاط Lessons learned ، طريق تعريف الجدوله defined scheduling methodology
- العوامل البيئة المؤثره Enterprise environmental factors مثل (ثقافة الشركة company culture، الانظمة الحالية الموجوده Existing system)
- سجل المخاطر risk register التي قد تحتوي تعريف المخاطر identified risks، الافتراضات assumptions، القيود Constraints والتي قد تنعكس مباشره على التقدير
ما هو الحشو padding
- WBS
- WBS dictionary (description for each work package)
- activity list from the work package
- time and cost reserves on the project
كيف يعمل التقدير How is estimating Done
- تزويد الفريق بمعلومات كافيه حول كل نشاط provide enough information
- مساعدة المقدرين بمعرفة كيفية عمل تكرار refined التقدير.
- المساعده في فحص التقدير sanity check of the estimates
- منع الحشو prevent padding
- صياغة ووضع الاحتياطي formulate a reserve
- التأكد من ان الافتراضات التي تمت خلال التقدير تم تسجيلها ليتم عمل مراجعه لها لاحقا.
ما هي طرق التقدير
- قد تؤدي الى استخدام مبداء الحشو padding في التقدير.
- تخفى معلومات مهمه حول المخاطر والاشياء غير المعروفه التي قد تؤثر على مدير المشروع مستقبلا في المراقبه والتحكم.
- قد تؤدي الى نتيجه في الجدول غير مقنعه الامر الذي سينعكس سلبا على عملية ادارة المشروع
- قد تؤدي الى نوع من عدم الثقه unreliable وذلك عندما يكون التقدير مثلا يحتاج الى 20 يوم لاكمال العمل وقد يتم العمل خلال 15 يوم.
- قد تؤدي الى تعارض بين المقدر ومدير المشروع حيث يعمل المقدر لحمايه نفسه بدل من العمل مع مدير المشروع للمساعده في انجاز المشروع.

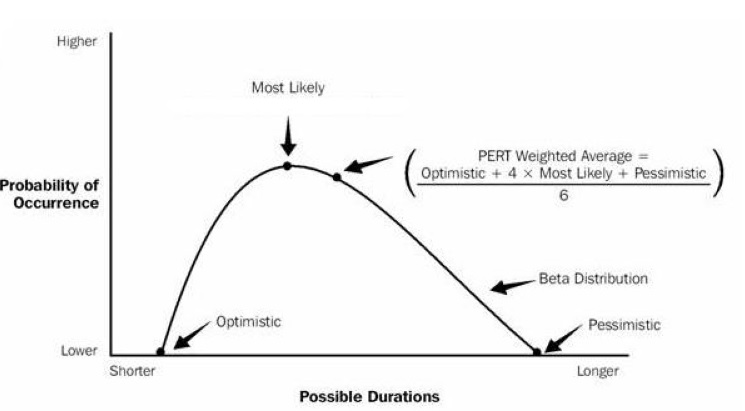

- تحليل الانحدار regression analysis (Scatter diagram)
- منحنى التعلم Learning Curve
- الاستدلال heuristics

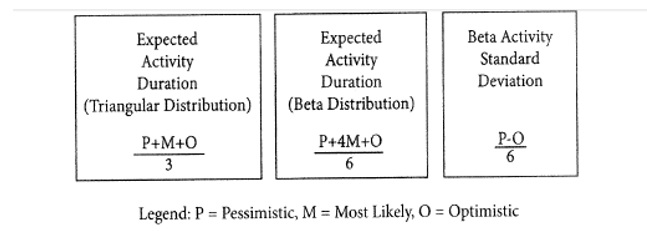

- المتفائل optimistic
- المتشائم pessimistic
- على الارجح Most Likely


- العصف الذهين Brainstorming
- اسلوب المجموعه الاسميه nominal group technique
- تقنية دلفي technique Delphi
- احتياطي الطوارئ contingency Reserves ويسمى ايضا reserves or buffers
- الاحتياطي الاداري Management reserves
